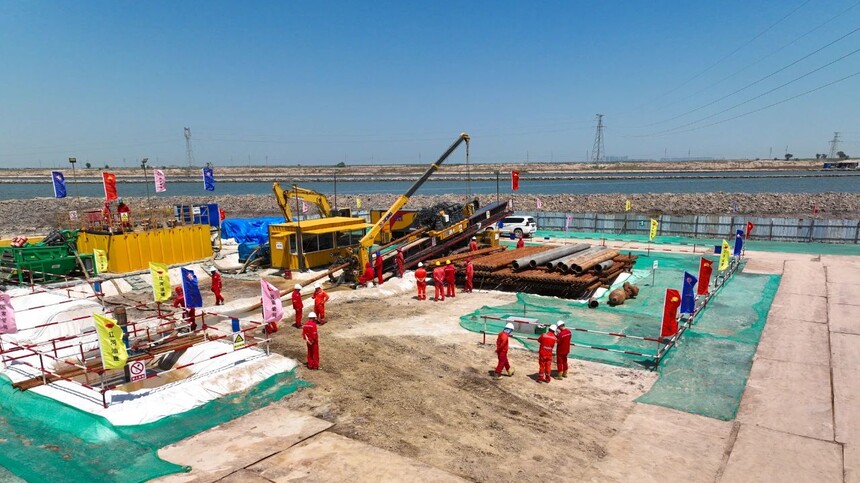

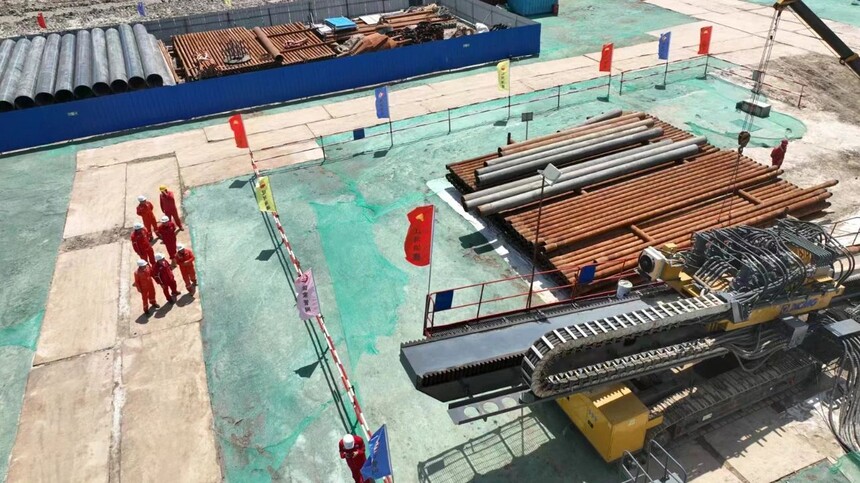

2003.08米!!全国第二长大口径定向钻穿越一次性回拖成功2003.08米!!全国第二长大口径定向钻穿越一次性回拖成功6月21日20时12分,历经28小时连续奋战,天津LNG外输管道复线项目部“廖家洼排水渠+南排水河+新石碑河+石南排干定向钻穿越工程”管道回拖一次性成功,刷新了公司定向钻穿越工程史上最长纪录。 据悉,本次定向钻穿越施工于4月13日正式启动,工程地点位于河北省黄骅市,穿越管段直径为1219毫米,总长2003.08米,是全线最长的定向钻穿越管道,在全国同管径穿越工程中长度位列第二。 在施工准备阶段,面对管径大、距离长、地层软硬交替、预制区域受限、弹性敷设曲率半径小、泥浆配制难度大等诸多技术性难题,为确保定向钻穿越顺利进行,项目管理团队多次深入现场踏勘,并专门组织召开穿越回拖方案专家论证会,反复组织方案联合会审。经过对各环节多次修改优化,最终制定出科学合理的穿越施工方案。 回拖开始前,该项目部精选优质施工资源,提前筹备好多种型号的推管机和夯管锤等应急设备,并对管道回拖降浮措施、推管机设置、应急措施等进行逐项落实,全力保障回拖顺利推进。回拖过程中,该项目班子成员全程盯岗指挥,管理人员坚守岗位,密切关注回拖动态,施工人员严格控制泥浆压力、回拖速度等技术参数,在确保过程中管线防腐层完好的同时,有效提高了施工效率,为管道一次性回拖成功打下坚实基础。 在本次定向钻穿越施工中,该项目部严格落实绿色环保施工要求,选用的泥浆池建设材料、泥浆材料等物料均远高于国家标准要求,并使用防尘网对施工现场进行了全面苫盖,将生态环境保护工作落实到每个细节。同时,该项目部充分听取当地居民意见建议,对施工时间等内容进行了调整,最大程度地减少对居民的影响,构建了和谐融洽的企地关系。 另据了解,为提高本次穿越施工工效,该项目在公司建设史上首次使用了双钻机扩孔,将完工日期比原计划提前了一个月。目前,该项目共21条定向钻已有13条完成施工,全部一次性回拖成功。 |
